通信电力防腐木杆的架设需遵循专业流程,重点在防腐处理、基础施工和立杆规范。以下是详细步骤:
一、材料准备阶段
木材选型
选用一级松木/杉木,密度≥450kg/m³,无节疤、裂纹
含水率控制:自然干燥至15-18%(可用含水率测试仪检测)

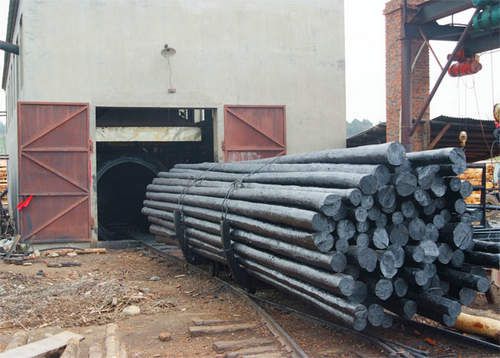

防腐处理
真空加压浸渍:
防腐油(如ACQ、CCA)真空压力≥0.8MPa
浸泡时间:松木48小时,杉木72小时
热处理强化:
"油炸"工艺:120℃热油浸泡3小时
检测渗透深度:≥5mm(用解剖法或探针检测)
二、基础施工要点
基坑开挖
深度:杆高1/6+0.5m(例:8m杆挖1.8m)
模板支护:确保基础尺寸误差<±2cm
混凝土浇筑
配比:C25混凝土(水泥:砂:石=1:1.5:3)
预埋件:热镀锌地脚螺栓(直径≥M24,埋深≥80cm)
三、立杆操作流程
现场组装
预装横担:距杆顶20cm,螺栓扭矩≥120N·m
拉线盘预埋:距杆基1.5m,埋深1.2m
立杆方法
抱杆法:适用于8-12m木杆
临时拉线对地夹角35-45°
起吊时杆梢系控制绳调整方向
吊车直装:适用于15m以上木杆
使用尼龙吊带保护杆身
垂直度实时监测(激光仪误差<0.1°)
二次加固
基础周围填碎石夯实(夯实系数≥0.94)
杆基周围设排水沟(距杆基50cm)
四、附件安装规范
电气系统
绝缘子安装:XP-70悬式绝缘子,片数按电压等级配置
接地体:∠50×5角钢,焊接处做防锈处理
安全防护
防雷接地:接地电阻山区≤30Ω,平原≤10Ω
警示标识:红白相间反光贴(间距30cm)

五、验收与维护
验收标准
垂直度偏差:≤H/75(H为杆高)
防腐层检测:用刀刮法检查渗透层连续性
维护计划
首检:立杆后6个月全面检查
定期维护:每2年检测接地电阻,每5年防腐层复涂
应急处理:大风后检查杆基位移,雷击后测试接地有效性
安全提示:
高空作业必须使用双保险安全带
吊装作业半径内设置警戒区
雨天禁止立杆作业(基础含水量>25%时停工)
建议施工前进行地质勘探,遇软土地基需采用扩大基础或桩基处理。对于跨公路等特殊场景,需增加警示灯和防撞墩。
